1、签订橱柜订购单

橱柜订购单

橱柜订购单

在选定橱柜厂商确定意向之后,就可以签订一个订单,并预交一些订金。注意要妥善保存订金单,待签订合同后记录到橱柜合同款内。

2、第一次现场测量

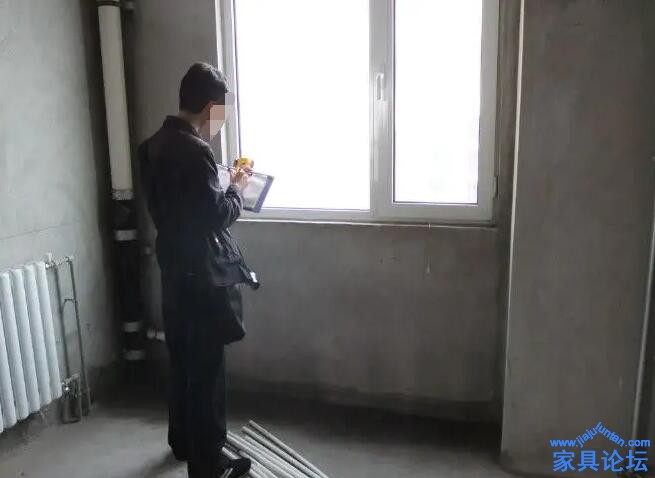

橱柜现场测量

橱柜现场测量

签订订单后,就可以要求橱柜设计师上门第一次测量。初次测量应该在水电改造之前,水电工、工长可以都在场,要结合厨房的水电布局,综合考虑,根据橱柜的布局方案来确定厨房得水电改得具体方案和位置和施工注意事项等。

还需要告知设计师自己需要的厨电以及打算放置的位置。此次测量后,设计师根据厨房空间设计出整体橱柜的雏形以及厨房的水电改造图纸。水电施工工人根据图纸施工。

3、第二次现场测量

二次测量的时间一般都在墙地砖施工完成之后。这次测量,数据要准确,厨电位置与尺寸也要确定下来。设计师需要根据测量结果,出定制橱柜的准确设计施工图。

4、核对厨房设计图纸

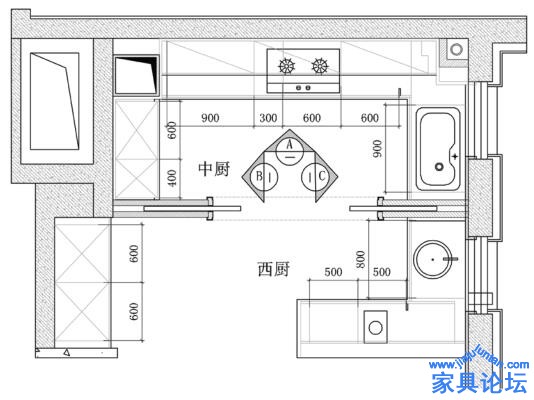

厨房设计图纸

厨房设计图纸

第二次测量过后一般三天左右就可以看到设计图,收到图纸的时候,除了看效果图以外,更需要仔细看清楚CAD图,上面的标示的尺寸要核对清楚。


5、签订合同付款

设计方案确定之后,需要与设计师提前约好时间到店面签订一份详细的供货合同,并预付款。合同里有关于产品总价、支付方式、交付安装、验收、售后等各种规定,另外合同也会附有《核价清单》与《设计图纸》两份文件。合同事关重大,签订的时候需要仔细确认每一个条款。

6、送货安装

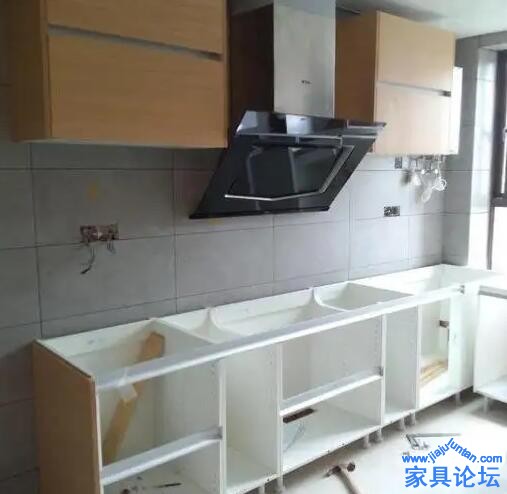

厨柜送货安装

厨柜送货安装

橱柜的送货和安装一般都是免费的,厂家工作人员会在送货之前依据合同约定的时间,提前与客户预约时间送货安装。

7、验收检查

橱柜工作人员安装完毕,业主对整套橱柜进行全面检查,进行验收。
回复

使用道具 举报

40

主题

64

帖子

176

积分

注册会员

Rank: 2

积分
176
发表于 2022-5-19 09:44:05 | 显示全部楼层
一、橱柜基本知识了解

1、在定制橱柜之前,业主需要对橱柜选择先有一定的了解,包括橱柜材料、品牌、价格计算方式等。如果什么都不了解,很容易被商家忽悠,最后花了高价得到的确实低劣产品。

橱柜的布置分为一字型、L型、U型、带岛台型等几种。不同的布局使用的空间和人群都不同,通常一字型和L型的布局是比较适合小户型厨房装修,U型容易使小厨房显得很挤,岛台型厨房一般适用于面积大的开放式厨房。在选择橱柜样式时,业主需综合考虑厨房空间格局、大小以及风格、使用习惯等等方面。

2、橱柜主要由柜板、台面以及五金件构成。不同的材料具有不同的特点,其价格也有差别,在选购的时候,业主需考虑自身要求以及经济条件进行选择。

橱柜板材种类较多,常见的有实木板、防火板、模压板、吸塑板、烤漆板、金属板等。不同的板材的特点和价格都有差别,上表中是每种板材的一般特点,业主在定制橱柜的时候可根据销售人员的介绍,结合自己的情况,选择最合适的板材。

橱柜市场上最常用的是人造石台面,另外,天然石(大理石、花岗石),石英石及不锈钢台面也占有一定的市场比例。此外还有防火板台面、实木台面等材质,实木台面、防火板台面由于防潮性差、易变形等原因比较少见。

橱柜整体价格不低,目前市场上的计价方式主要有延米法、柜体法以及整体计价法几种。无论选择何种计价方法,业主都需仔细核实,确保没有重复计价等猫腻。

二、橱柜定制主要流程介绍

了解了橱柜的一些基本知识,下面我们继续来看看定制橱柜的一般流程。比如什么时候就要开始定制橱柜、需要测量几次等等。

1、定制橱柜时间安排

在装修准备阶段,就建议业主做好选购功课。包括确定橱柜材料、风格,以及对市场上的橱柜商的口碑、质量、服务、安装、售后等进行充分比较后敲定厂商。一般在装修开始前就要签订订单,预约橱柜初量时间,随后由橱柜商出具厨房水电图纸,在厨房水电以及墙地砖到位之后,就约橱柜设计师复量尺寸,然后根据此次测量出具精确的设计图纸,之后就是安装验收。在这个过程中,重视以下几个节点。

2、橱柜定制一般流程

在选定橱柜厂商之后,就可以签订一个订单,并预交一定的订金。注意要妥善保存定金单,待签订合同后返还到橱柜合同款内。

签订订单后,就可以要求橱柜设计师上门第一次测量。初次测量应该在水电改造之前,水电工、工长最好都在场,要结合厨房的水电布局,综合考虑,是否需要对水电管道进行改装等。并告知道设计师自己需要的厨电与打算放置的位置。此次测量后,设计师根据厨房空间设计出整体橱柜的雏形以及厨房的水电改造图纸。水电施工工人根据图纸施工。

二次测量的时间一般都在水电改造、墙地砖施工完成之后。这次测量,数据一定要精确,厨电位置与尺寸也要确定下来。设计师需要根据测量结果,出定制橱柜的最终精确设计图。

第二次测量过后一般三天内就可以看到设计图,收到图纸的时候,除了看效果图以外,更需要仔细看清楚CAD图,上面的标示的尺寸要核对清楚。

设计方案确定之后,需要与设计师提前约好时间到店面签订一份详细的供货合同,并预付款。合同里有关于产品总价,支付方式,交付安装,验收,售后等各种规定,另外合同也会附有《核价清单》与《设计图纸》两份文件。合同事关重大,签订的时候需要仔细确认每一个条款。

橱柜的送货和安装一般都是免费的,厂家工作人员会在送货之前依据合同约定的时间,提前与客户预约时间送货安装。

橱柜工作人员安装完毕,业主对整套橱柜进行全面检查,验收合格付清余款。

三、定制流程安装效果保障

厨房的隐蔽工程和表面饰面工程都完工之后,就可以安装定制的橱柜了。定制橱柜虽然大多都由厂商负责安装,但是业主还是需要了解大概的安装流程,避免安装师傅的操作不规范导致橱柜受损。

1、定制橱柜安装准备

橱柜安装前厨房瓷砖应提前勾缝完成,并应用扫帚或拖把抹布等工具将橱柜放置区域的地面和墙面卫生清理干净。

橱柜的吊柜安装时,需要在墙面钻孔,装钉挂住。因此最好先将墙面水电路改造暗管位置标出来,以免安装时打中管线。

2、定制橱柜安装流程

定制橱柜包括几大部分,安装一般需要有两名技工,橱柜进场后一般按照地柜、五金、台面、吊柜、灶具的顺序进行安装。

地柜安装分三步,包括测量尺寸、找出基准点、连接地柜。地柜安装时安装工人要先使用水平尺对地面、墙面进行测量后了解地面水平情况,最后调整橱柜水平;地柜之间的连接也是地柜安装的重要步骤,一般柜体之间需要4个连接件进行连接,以保证柜体之间的紧密度。

安装吊柜时,为了保证膨胀螺栓的水平,需要在墙面画出水平线;安装吊柜时同样需要用连接件连接柜体,保证连接的紧密。吊柜安装完毕后,必须调整吊柜的水平,吊柜的水平与否直接影响橱柜的美观度。

橱柜台面的安装要注意不同季节所需要的胶粘时间。目前消费者使用的橱柜台面多数为人造石或天然石台面,石材台面是几块石材粘接而成,粘接时间、用胶量以及打磨程度都会影响台面的美观。一般夏季需要半小时,冬季需1个小时至一个半小时,粘接时要使用专业的胶水进行粘接。为了保证台面接缝的美观,安装工人应使用打磨机进行打磨抛光。

水盆、龙头、拉篮也是橱柜的重头戏。为了防止水盆或下水出现渗水,软管与水盆的连接应使用密封条或者玻璃胶密封,软管与下水道也要用玻璃胶进行密封。

安装橱柜的最后步骤是进行门板调整,保证柜门缝隙均匀与横平竖直。调整完柜门后,清理安装橱柜时留下的垃圾,保证厨房的清洁。

四、橱柜验收详解

验收是定制橱柜安装的最后一步,也是最关键的一步,定制橱柜的安装是否到位不仅直接关系到橱柜的美观,还关系到日后的使用是否称心,因此,验收显得至关重要。下面我们一起去了解如何验收定制橱柜。

1、定制橱柜门板验收

定制橱柜的门板是影响整个橱柜美观程度的关键因素,橱柜门板有许多款式与材质,在安装好橱柜门板时,应该检查橱柜门板的情况,包括表面、材质和安装效果等。

2、橱柜台面验收

橱柜的台面必须要耐用,一个好的橱柜,橱柜的材质、耐用、耐磨等性能都十分重要,在安装橱柜时,往往会出现台面刮花、水槽镶嵌有问题、台面接缝太大等情况。

3、橱柜配件验收

别小看橱柜的配件,小小的配件影响着整体橱柜的连接以及使用,如果橱柜配件质量以及安装不过关,橱柜的耐用程度会大大降低。

拉手的安装关乎使用的耐用程度,拉手是橱柜常用的部件,务必确认拉手安装的牢固。柜体开合也必须预留足够的空间,如果出现柜体打开与门框相碰的情况,这是不合格的。

橱柜最要经受考验的就是铰链。它不但要将柜体和门板精确地衔接起来,还要独自承受门板的重量,并且必须保持门排列的一致性不变,否则一段时间之后,就可能前仰后合,溜肩掉角。此外滑轨也起到重要作用。验收的时候,请业主们检查铰链、滑轨等固定件安装效果。
回复 支持 反对

使用道具 举报

20

主题

35

帖子

96

积分

注册会员

Rank: 2

积分
96
发表于 2022-5-19 09:45:40 | 显示全部楼层
1、下单
我们在与定制橱柜厂商确认后,就可以与厂商签订合同订单了,这个时候一般是需要缴纳一些订金。这里提醒大家一下,所有与厂商约定好的内容,一定要在合同中写清楚,以免后期不必要的麻烦。合同和订单收据一定要妥善保管。

2、测量
一般订单签订完成后,我们就可以要求设计师上门进行测量,一般需要测量几次。第一次测量是在房屋水电改造之前,这个时候水电工和工长最好都在场,要结合厨房的水电布局进行综合考虑,看后期安装橱柜时是否需要对房间内的水电管道进行改装等。这次测量后,设计师就可以根据厨房的空间设计,给出业主一个大致的雏形以及水电改造的图纸,水电工就可以根据图纸进行施工了。

第二次测量就是在水电改造和墙地墙地砖铺设完工以后了。这次测量的数据精确度必须严谨,厨电位置和尺寸也要在这次测量后确定下来。这样设计师就可以根据此次测量结果,做出定制橱柜的精确设计图。

3、核对图纸
经过测量之后,一般的厂商会在3——4天内给业主出具设计图纸,我们拿到设计图纸后,除了要看效果图之外,最重要的是要看一下CAD图纸上标示的尺寸是否清楚准确。

4、付款
所有的设计方案确定之后,就需要签订详细的供货合同了,合同里一般包括产品总价、支付方式、交付安装、验收标准、售后服务等各项规定。有的厂商会在合同里附带《核价清单》与《设计图纸》。签合同事关重大,各位在签订的时候一定要仔细确认合同里的每一条内容。

5、安装
经过前期的设计与准备,业主就可以坐等收货安装了。橱柜的送货和安装一般都是免费的,业主需要与工作人员提前约定送货安装的时间,这里的时间一般都会在合同约定时间之前。


6、验收
橱柜工作人员安装完毕后,业主要对整套橱柜进行全面检查,对照和合同约定的内容检查,验收合格后付清余款。
回复 支持 反对

使用道具 举报

您需要登录后才可以回帖 登录 | 立即注册

本版积分规则

QQ|手机版|小黑屋|家具论坛 ( 粤ICP备19038239号-1 )

GMT+8, 2024-4-26 00:53 , Processed in 0.093763 second(s), 26 queries .

Powered by jiajuluntan X3.4

Copyright © 2001-2020, Tencent Cloud.

快速回复 返回顶部 返回列表
